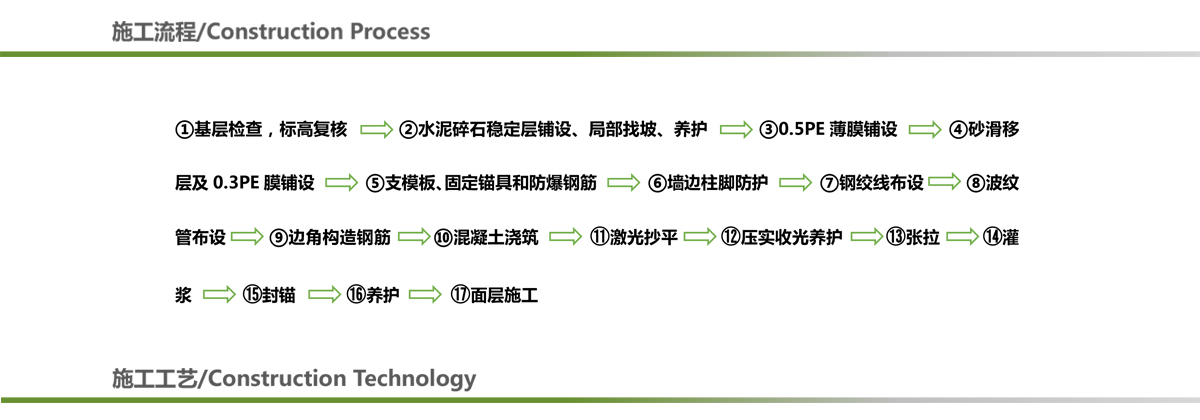

屬 性:地坪中形成預應力,可以阻止或減少裂縫的開展。
性 能:耐久性更好、抗彎性能更強、結構剛度更大、造價和維修費用降低;
功能特性:取消切割縫;減少或消除收縮裂縫,提高抗裂性能;
縮小伸縮縫間距或取消伸縮縫; 消除縫端翹曲;
大面積施工、減少施工縫,提高地面的平整度和水平度;
提高過載恢復能力,裂縫自閉和;
更適應軟地基不均勻沉降;
使用范圍:工業廠房、物流倉庫、民用住房、體育場、停車場、高速公里路面、飛機跑道、以及高層建筑基礎中等。
1、基層的準備和交接;
基層質量達到《地基基礎工程施工質量驗收規范》GB50202-2002規定,此外:
1) 壓實度達到設計要求:素土壓實系數不小于0.94,砂石換填找平壓實系數不小于0.97;
2) 基層由第三方地基專業檢測機構驗證地基是否達標;
3) 由總包與監理組織于本公司進場前按國家規范進行基層交接。標高設置對基層進行全場檢測,根據檢測結果確認最終標高;
4) 清理現場,無雜物、空鼓及開裂現象。

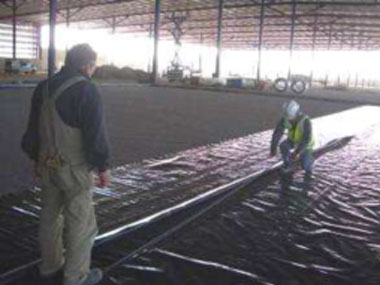

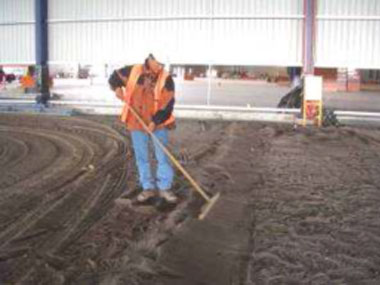

2、第一層0.5PE膜鋪設、水泥碎石穩定層、砂墊層的鋪設、 滿足平整度要求.

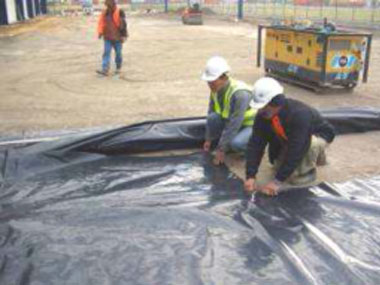

3、第二道PE薄膜的鋪設:

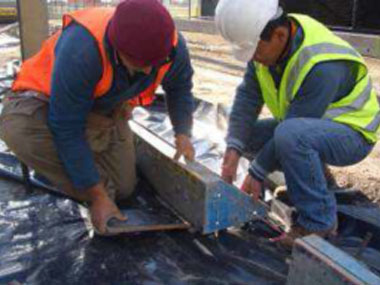

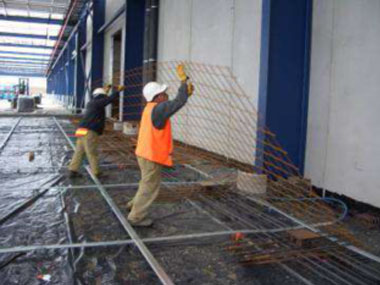

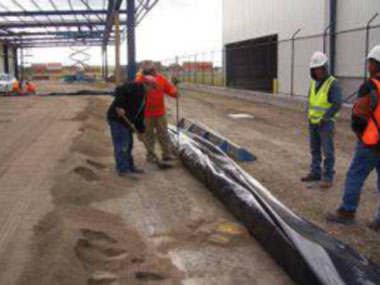

4、邊模板的安裝:

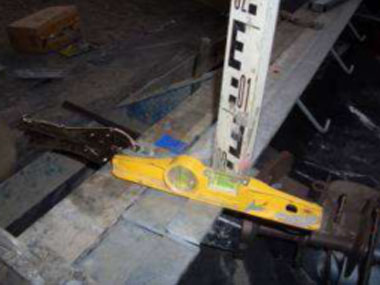

1) 使用高精度光學水準儀,按全場統一標高支模;
2) 按設計標高設置模板,用水準儀隨時檢測模板標高,對偏差處用楔性塊調整。
3) 側邊設置三角支撐,使模板平直、穩固,然后在底部進行間隙堵漏處理,防止混凝土漿外泄;
4) 在所有伸縮縫處設置傳力桿鋼筋銷防止錯位

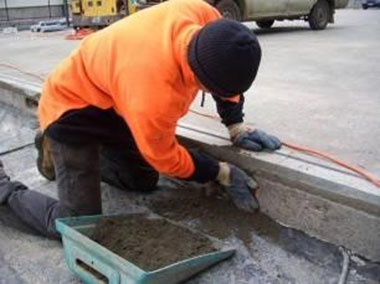

5、在模板上固定安裝錨座,錨座(規格參見圖紙)后面固定防爆鋼筋;
錨座必須要固定牢固,并沿正確的方向,要保證波紋管和錨墊板的接頭處在同一直線上,不得有任何折點。

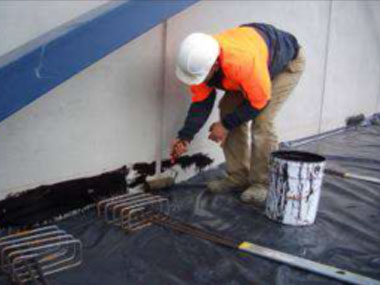

6、柱腳和墻邊的處理:
1) 墻板界面刷隔離劑。

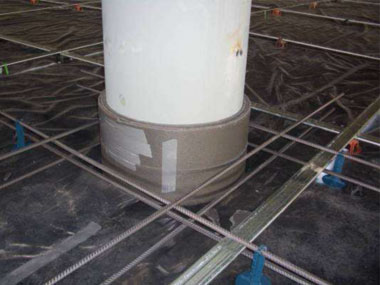

2) 柱腳邊須用擠塑板圍置隔開。
3) 確保柱腳、墻、門洞、坑道和管道與地板用隔離塊或壓縮材料隔開。

7、鋼絞線下料,制作,穿索;
鋼絞線卷放在鋼絞線放線盤內,人工拖放鋼絞線,量取下料長度后用砂輪切割機切斷鋼絞線(鋼絞線長度以滿足夾具張拉為宜)。

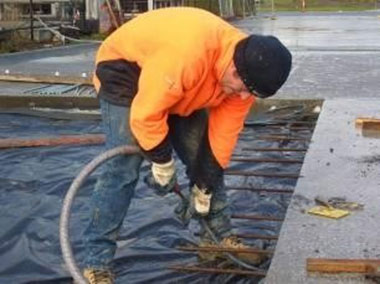

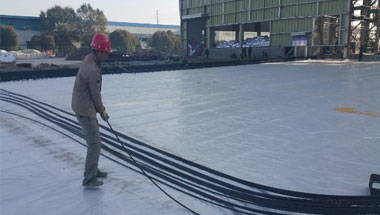

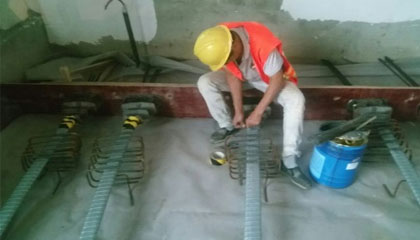

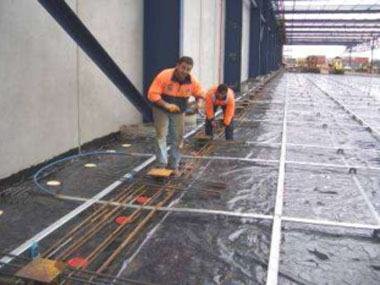

8、波紋管布設、安裝;
完成鋼絞線和普通鋼筋的鋪設后,注意要固定鋼絞線,確保在混凝土澆筑時不會被移動;澆筑混凝土的過程中,采取必要措施防止波紋管被混凝土振動棒破壞。應有施工人員專人看護,確保波紋管位置及相關預埋件安裝不被破壞。

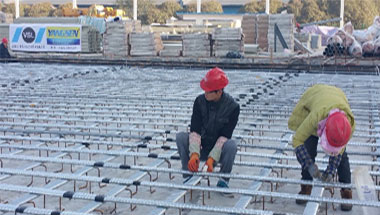

9、構造鋼筋的安裝。

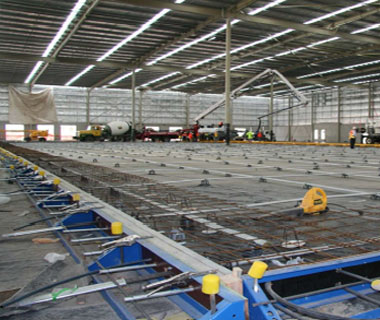

10、模板、鋼筋、預應力鋼絞線全部安裝完成,澆筑混凝土準備工作完成

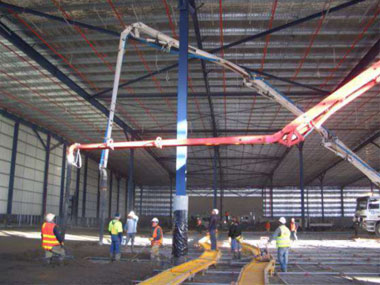

11、混凝土澆筑:

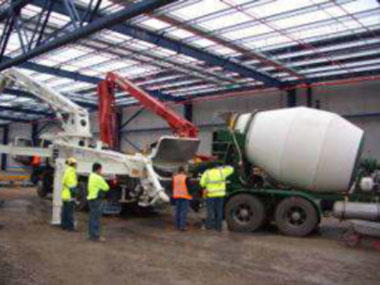

1) 混凝土攪拌車到現場后瀉入泵送車,泵送到使用場地;
2) 用手持振動棒振動邊緣整平機不能到達位置。在板邊的伸縮縫處、防爆鋼筋處要充分振搗。
3) 保持混凝土連續供應。

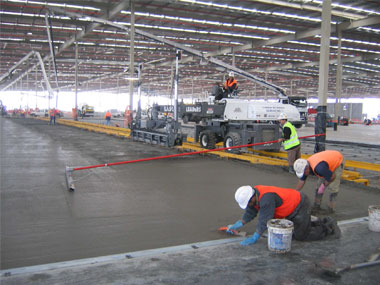

12、整平:對混凝土進行振搗、刮平。
1) 混凝土泵送車開入澆筑區域邊澆筑混凝土;
2) 迅速拉平至標高;
3) 對混凝土進行振搗整平;
4) 使用激光抄平儀器再次對振搗后的混凝土及模板進行檢測;
5) 用 3米刮尺隨后再次刮平;
13、除泌水施工
控制水灰比(添加適量助劑)、坍落度;增加除泌水工序。除泌水方法:初凝過后,砼基本穩定時用精平推拉尺進行輔助精平且除泌水。

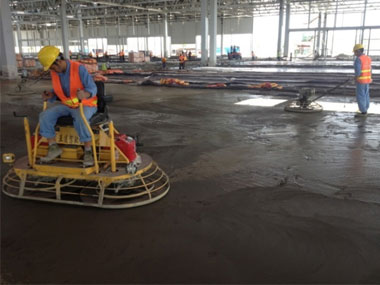

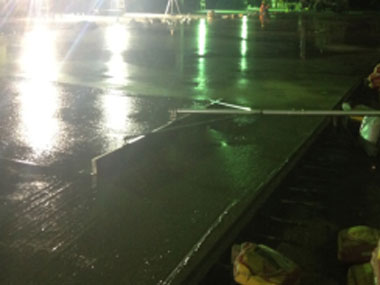

14、壓實、抹平和收光
1) 初凝期間用手扶式抹光機進行起漿;
2) 隨后用刮尺進行找平;
3) 使用駕駛式抹光機進行收光;
4) 再次用刮尺進行找平;
5) 使用駕駛式抹光機重復上述步驟,直至收光結束;
15、養護

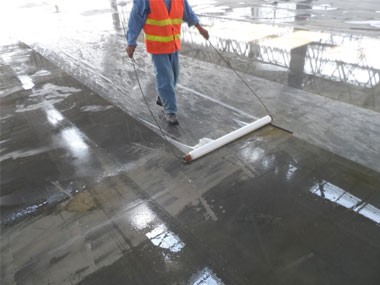

到位的養護是減少/消除表面龜裂的主要工藝;養護方法:為多重柔性養護;收光后先濕水,再保水薄膜覆蓋;目的:保證面層有足夠的水分進行水化反應,進而面層不起砂、起塵,少龜裂。
16、鋼絞線的張拉,管道壓漿。
1) 張拉

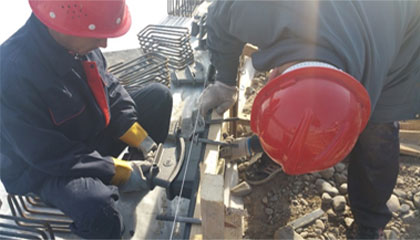

混凝土澆筑后,進行首次張拉,當混凝土強度達到時盡快張拉全部預應力,如圖所示。在混凝土澆筑完成15小時左右,拆除模板,取出預埋的塑料盒。安裝錨環、夾片,施加 25%的預應力,控制早期混凝土的收縮裂紋。當混凝土強度達到時盡快張拉全部預應力,如圖所示。
■ 當混凝土抗壓強度達到時,應盡快張拉。
■ 地坪預應力筋張拉時混凝土強度fci = 30 MPa

■ 該項目所有預應力索端方向均采用單端張拉形式,用單根張拉的千斤頂逐根張拉。
■ 張拉要根據施工圖紙的張拉力和張拉順序進行。
■ 張拉控制應力值采用不小于鋼絞線極限強度標準值的75%:75%fptk = 1395 MPa 。
■ 預應力筋施工張拉值應通過千斤頂、油壓表配套標定的油壓值—張拉力關系曲線換算成相應的張拉油壓表數值。
■ 預應力張拉施工中,采用雙控的方法進行質量控制,以張拉力控制為主,測量張拉伸長值作校核。 張拉時預應力筋的理論伸長值與實際伸長值的允許誤差為±6%。如超出范圍,須查明原因后采取措施。
■ 張拉完畢后,校對張拉記錄對有疑問的預應力筋要進行必要的補拉。

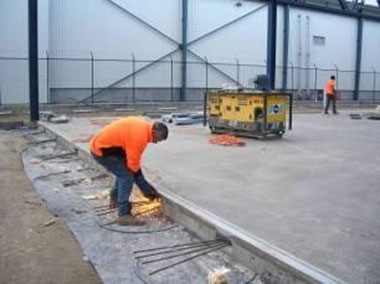

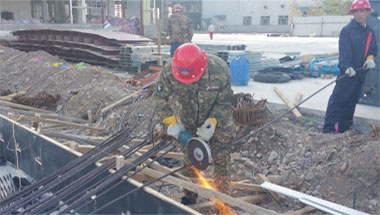

2) 切割剩余鋼絞線,如圖所示。
張拉工作完成后,張拉結果得以認可,采用砂輪鋸或其它機械方法切斷超長部分的預應力筋,嚴禁采用電弧切斷。
3) 完全張拉后盡快進行管道灌漿,封錨。如圖所示。
■ 對張拉工序完成后的所有預應力筋實施灌漿,從一端注入,直至管道內漿體飽滿,沒有氣泡殘留,水泥漿從出漿端流出且稠度與壓漿端基本相同為止。
■ 漿體應滿足設計要求。
■ 灌漿料固化后,切除多余的注漿管。使用混凝土砂漿封堵錨具位置至平齊。
