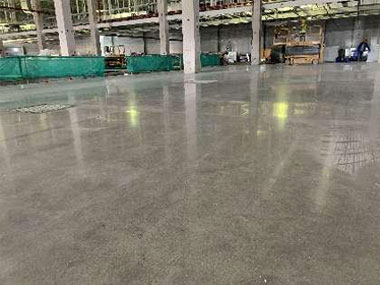

福建省頑固實業有限公司位于有福之州美麗榕城,公司擁有建筑裝修裝飾工程專業承包貳級、防水防腐保溫工程專業承包貳級施工資質,并通過ISO9001質量管理體系、ISO14001環境管理體系、OHSAS18001職業健康安全管理體系認證,十幾年如一日培養施工管理團隊,引入先進的國外地坪施工設備,提供高效可施工技術優化方案,解決建筑裝飾地坪中各種難題。

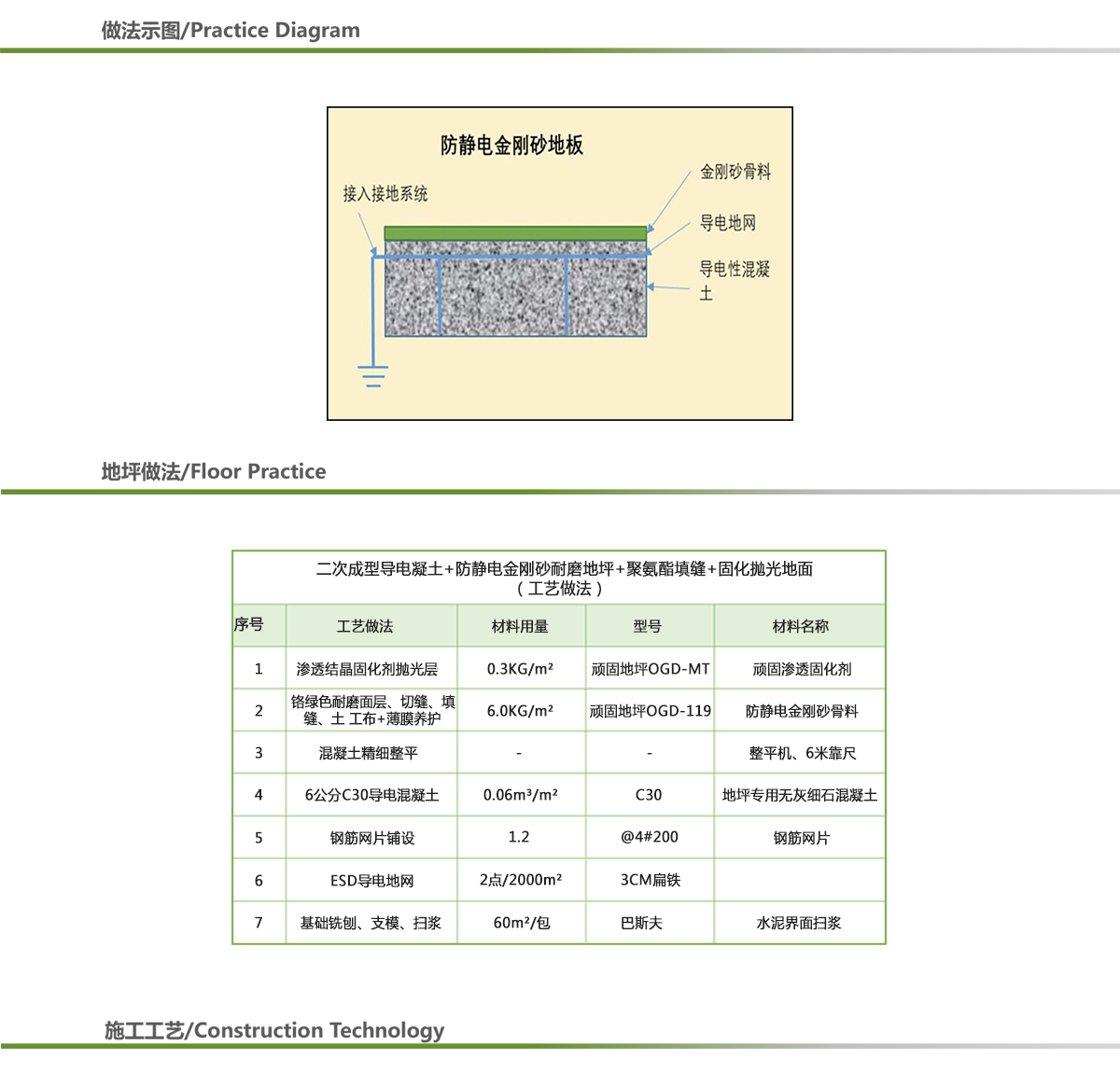

屬 性:持久釋放靜電
性 能:表面電阻:10E5~8Ω、體積電阻10E5~8Ω、起伏電壓:≥100V
防滑等級:靜摩擦系數 Cd;
工藝做法:二次成型防靜電金剛砂耐磨拋光
使用范圍:電子,微電子,通訊,計算機,精密儀器,紡織,印刷,粉體,化學,有機溶劑,瓦斯等一切需要抗靜電的工廠的墻面、地坪及儲油罐。
執行標準:GB50944、JG/T1050-2207
表面硬度:≥6H
抗壓強度:≥35Mpa
平 整 度:2M±3MM
水 平 度:±1.0CM

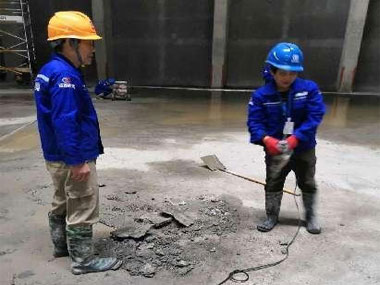

1、基層處理

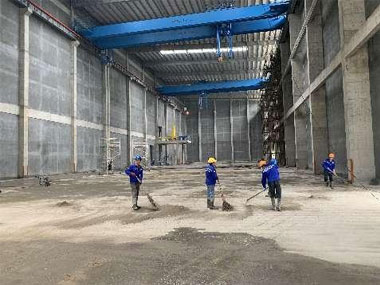

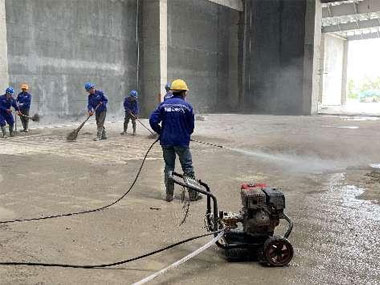

(1)場地銑刨、沖洗、清理:施工前將基層雜物、積水清理干凈,用銑刨機將基礎拉毛,并將混凝土基層清理凹凸物垃圾清理干凈。
2、模板標高
(1)采用激光測標高儀或水準儀等確認原地面標高進行檢測,偏差在+0~-25mm 以內方可接收;以確保地坪最低施工厚度達到規范要求以及避免混凝土厚度不均勻產生收縮不一致。
(2)根據圖紙最終確認的標高,控制模板標高。

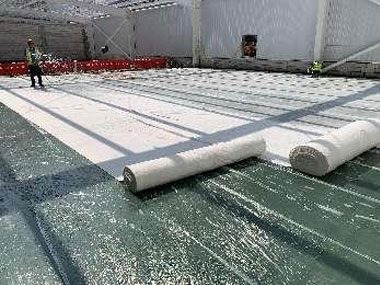

3、擠塑板鋪設(應力緩沖)
(1)因需要滿足混凝土伸縮時可以移動, 需要使用泡沫聚乙烯材料;

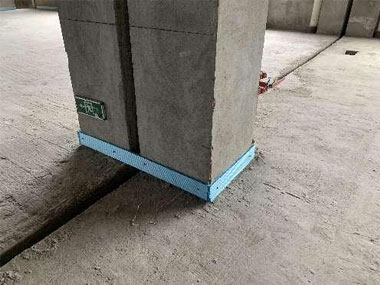

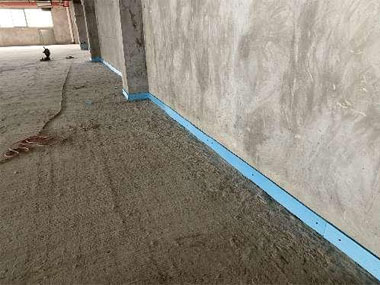

(2)柱腳使用10mm厚度的擠塑板包裹, 并用膠帶固定,高度由墊層低于地坪標高2cm;

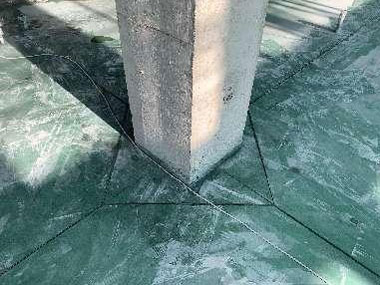

(3)在包柱邊隔離縫前,需首先考慮柱帽的分離沉降;
(4)在地坪的陰角處和陽角處鋪設加強筋;

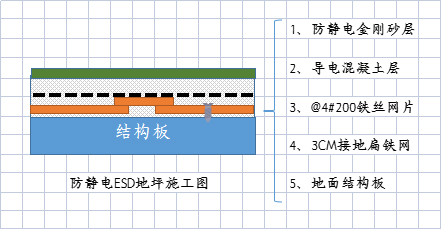

4、導電地網鋪設
房間四周離地坪面20公分墻邊鋪設3CM扁鐵作為ESD釋放接地線,地面扁鐵鋪設必須設有“凸”點同時設有螺絲孔以便于二級接線使用,扁鐵對地面必須固定處理,交叉處需焊接。
5、地面掃漿界面、網片鋪設
采用專人提筋,將網片提到混凝土中上位置,增強網片限裂性能;待施工前監理進行隱檢合格后,開始進行掃漿處理,掃漿施工面一次不宜過多,應隨掃隨澆筑混凝土,掃漿后不得有明水。
6、混凝土澆筑

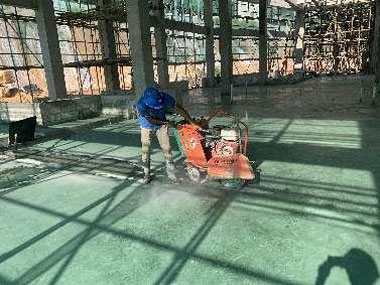

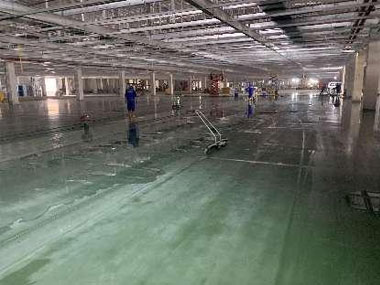

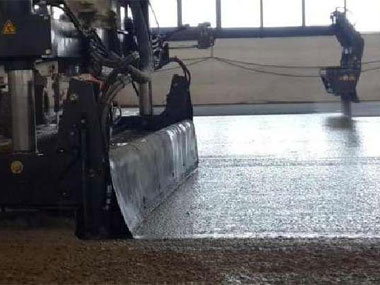

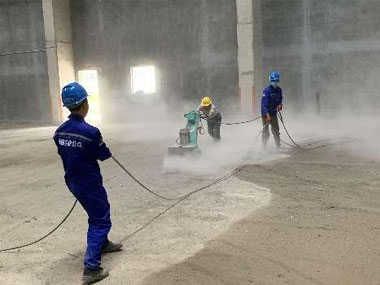

(1)根據施工順序,混凝土施工采用拖拉機或地泵輸送混凝土,并采用人工先對邊角區混凝土進行初平,然后直接采用激光整平機整平。
(2)混凝土激光整平使用激光整平機,邊角激光整平機施工不到的地方,使用汽油振動棒振掏密實后,采用2米重型刮尺刮平處理,刮平后使用激光塔尺和水準儀復 測標高,確保標高與大面積地坪完全相同;
(3)當混凝土激光整平后,使用 3 米推桿進行 2 次“十字”交差表面推平,盡可能去除表面浮游物、 泌水。
7、防靜電金剛砂材料施工做法

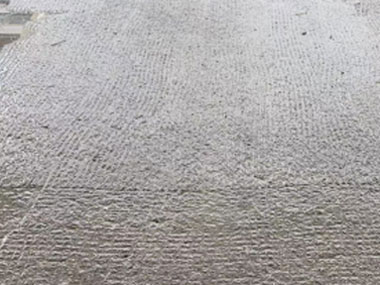

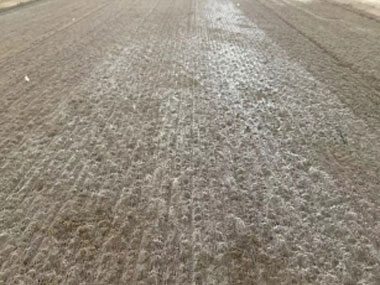

(1)混凝土表面第一次提槳,使用單腳磨平器(附著合金材質鐵盤),進行混凝土第一次提漿作業。有規則性的運行全部區域,表層面不得出現凹凸不平現象,并根據地面初凝情況第一次按 2㎡/3 ㎏用量均勻的撒布粉末耐磨材料作業。
(2)提漿、撒布粉末耐磨材料施工過程中需要確認標高,且同步進行補正工作,采用 3 米方板刮尺找平補正,當?shù)谝淮翁針鳂I(yè)完成后,采用 3 米方板刮尺以十字交差方式進行 3 遍刮平補正;
(3)混凝土表層第二次收面提漿,當混凝土表面凝固到一定硬度,使用雙腳磨平器,進行混凝土表面第二次提漿作業。有規則性的運行全部區域,表層面不得出現凹凸不平現象。不固定施工過程中需要確認標高,且同步進行補正工作。補正后,根據地面平整度和泌水情況進行第三次按 1 ㎡/3 ㎏用量均勻的撒布粉末耐磨材料作業,確保地面規整度和表面泌水均勻。
(4)混凝土表面完成面施工,使用雙腳磨平器附著四角翅膀型塑料或鋼鐵, 進行混凝土完成面收光施工;調節速度和強度,將地面拋出作出光澤,不得過度抹光施工,適當結束。
8、FF/FL檢測(平整度/水平度)
地坪 FF/FL值(平整度、水平度)檢測(參考美國 ASTM1155 或 BS TR34 地坪標準, 直尺2米≦4㎜;檢測目的:
第一、地坪必須達到預期的地坪標準,才能滿足樣板工程的目標要求。
第二、施 工過程中的自我檢測是對施工工藝的一種復檢,找出還能提高的地方,并杜絕降低 FF/FL 值的 問題出現,保證地坪的整體質量超過驗收標準。

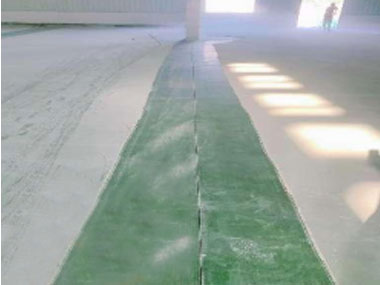

9、引導縫切縫\養護

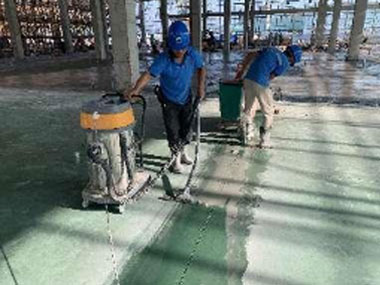

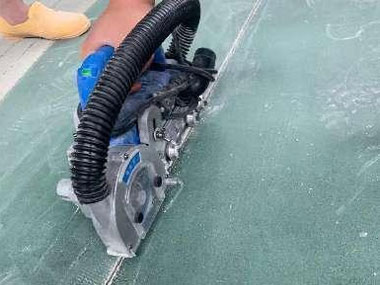

(1)切割時間:在保證切割不爆邊的情況下,最早的時間內進行切割,一般視天氣情況和當時混凝土硬化狀況,在 24 小時內完成鋸切縫施工 ;切割的同時用吸水機將切割產生的泥漿清理吸除干凈。

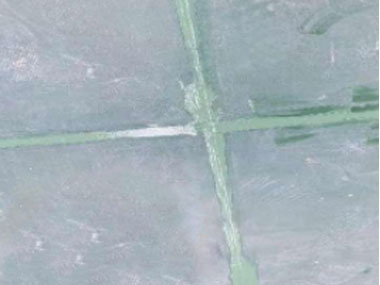

(2)金剛砂收面完成3小時內立馬彈分倉線,隨后進行面層潤水養護抵御面層龜裂紋形成;
(3)養護周期7天禁止上人上車、懸掛金剛砂責任牌!
10、成品保護措施
(1)地坪分包段:地坪單位養護周期為7+14天;(7天養護期+14天的強度上升期)按規范《金剛砂地坪成品保護收記錄表》進行成品保護措施、并懸掛責任牌、養護期告知牌;
(2)切實負責成品保護各項工作,專人隨時進行現場所巡視檢查,發現損壞或其他班組造成破壞,及時上報監理或總包單位,由業主監理單位處理各種違章行為并對損害進行賠償!
11、聚氨酯填縫

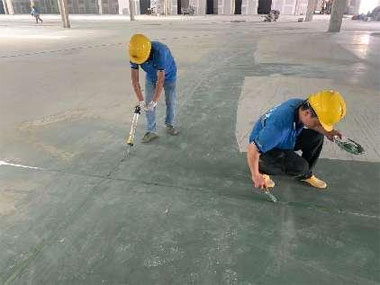

(1)切割處理:采用手磨機將引導縫泥漿二次清理干凈,采用吸塵器吸干凈,確保聚氨酯粘結;
(2)填縫處理:在清理干凈的縫上填沖聚氨酯填縫膠并用鏟刀壓實;
(3)后期處理:同固化劑一同研磨;
12、固化研磨拋光
(1)耐磨骨料地坪施工完成后7-15天,開始進行密封固化劑施工。
使用專業的地坪研磨機配合不同粒度的混凝土研磨片,去除地坪表面的臟污、松散層及多余附著物。根據需求,做輕微露骨料或高光露骨料處理。采用濕式+干式的研磨方法。進一步提高表面平整度,并打開毛孔, 以利于液體硬化劑材料更好的滲透反應。
(2)用低壓噴射器噴射一層濕潤、飽和的密封固化劑。涂完第一層后,一定要讓表面保持濕潤20分鐘。如果在20分鐘內,表面開始干燥,再涂一層并保持表面濕潤。可使用硬毛刷或拖把涂刷,進一步使材料分散均勻。
(3)研磨拋光,硬化劑徹底干燥,并反應24小時候,表面致密度和硬度性能已經顯著提高,可以進行多個粒度研磨材料的精細研磨和拋光(依次使用50、100、200、300、500、800、1000目磨片),直至最佳效果。

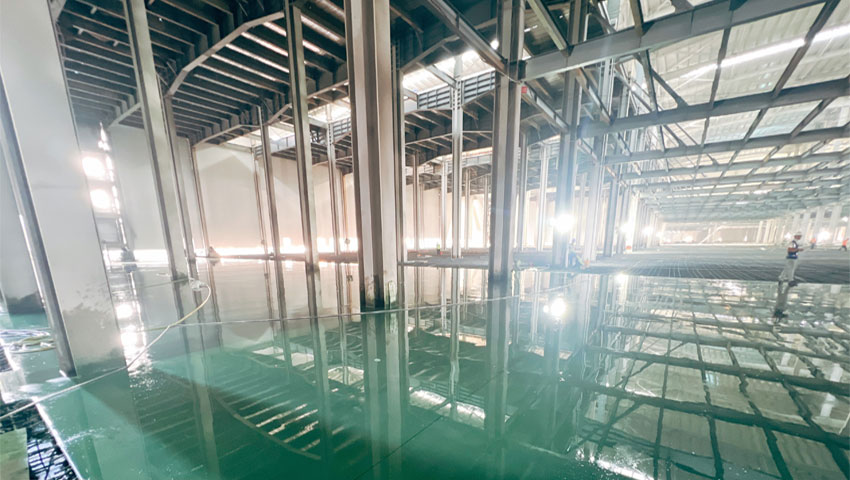

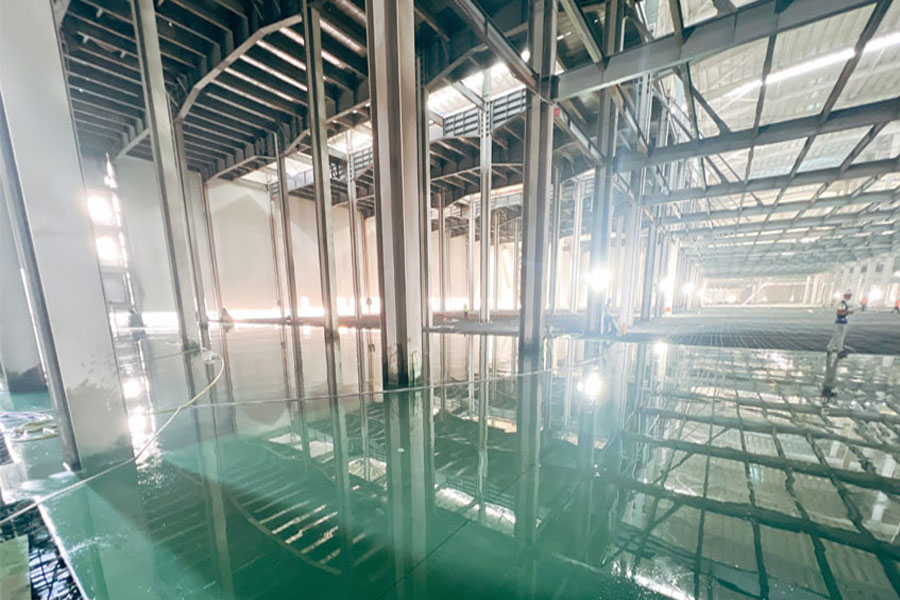

廈門XX(一期)——模組廠房
(混凝土澆筑+防靜電金剛砂+固化劑拋光)
